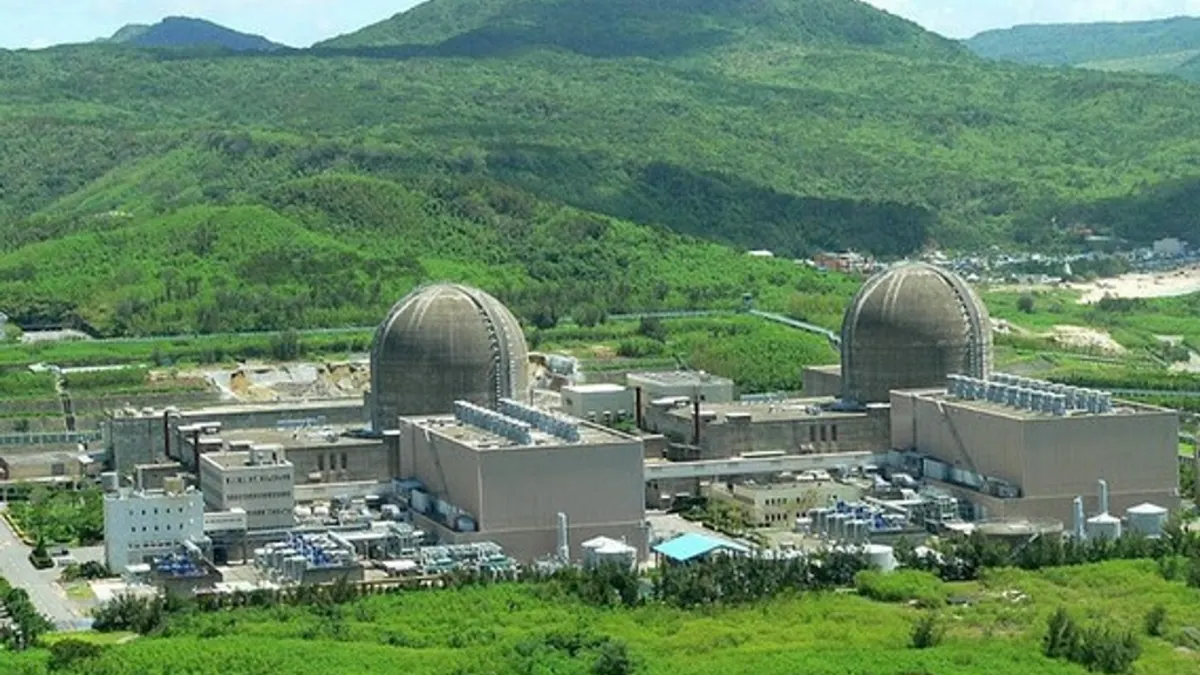

国内の電力需要に対する懸念が依然として残っているため、今年の住民投票後、経済部は台湾電力に関連する評価を開始するよう指示した。経済部は今月28日、台湾電力の原子力発電所の現状評価報告を正式に承認したと発表した。これにより、原子力発電所の第1発電所は、重要設備の多くがすでに撤去されており再建が必要であるなど複数の要因によって、再稼働の可能性がないと評価された。しかし、第2および第3発電所は再稼働の可能性があると評価され、独自の安全検査および再稼働計画の立案を同時に開始することになった。
経済部によれば、両発電所の再稼働計画は明年(2026年)3月に原子力安全委員会に提出される予定だ。第3発電所の自主安全検査は同業者による審査を経て原メーカーの支援を受ける必要があり、およそ1.5〜2年を要する見込みである。一方、第2発電所は内部で使用された核燃料が移動待ちで、これが第3発電所よりも長い期間を要する理由となっている。
第1発電所が再起動資格を欠如 第2・第3発電所は安全検査後に決定
経済部は、台湾電力が改訂された原子力規制法とその施行細則に基づき、第1、第2、第3発電所の現状評価を開始したことを述べた。七つの観点に基づき点検と分析が行われた。それには機器設備、人員配置、燃料の乾式貯蔵、同型機器の延命状況、地質耐震、安全検査整備状況、供給効率が含まれる。
経済部の説明によれば、第1発電所の2つのユニットはそれぞれ停止から11年以上、8年以上経過しており、設備の老朽化が深刻で、重要発電設備の多くが撤去され、多くの計器と電気部品が交換とアップグレードを必要としている。また、そのユニットは2011年の福島原発事故と同型であり、日本の同型ユニットも廃棄状態に入っているため、第1発電所は再稼働の可能性がない。
第2発電所の安全および支援システムは運用時期中の定期的な大修および維持を続けているが、発電システムは停止期間が2年を超えており、長期間の大修と復元制御計画が必要で、機能確認が求められる。初歩的な判断として、再稼働の条件を備えていると見なされる。
第3発電所の機器はまだ撤去されておらず、運用期間中の標準に従い定期的に大修と維持が行われている。また、反応炉は空で、燃料プールにまだ空間があるため、初歩的に再稼働の条件を備えている。中には原メーカーの特許を持つものがあり、原メーカーの支援が必要である。原子力発電所の現状評価報告が承認された後、台湾電力は関連規定に従い再稼働計画を策定し、自主安全検査、老朽化、耐震性などの安全評価を開始する予定だ。
経済部によれば、台湾電力は自主安全検査を開始し、各設施設備の運転年限延長の可能性と必要な補強を評価することになっている。第3発電所は1.5〜2年内に完成する見込みである。一方、第2発電所は乾式貯蔵施設が約10年間遅延しており、反応炉内の使用済み核燃料は屋外乾式貯蔵施設が稼働するまで移出できず、炉心が空になることで反応炉関連の安全検査が可能になるため、安全検査期間は第3発電所よりも長期間を要する。さらに、台湾電力は明年(2026年)3月に第2・第3発電所の再稼働計画を提出する予定である。
原子力発電所の再起動 経済部:2つの必須条件と3つの原則が必要
経済部は、原子力発電所の再起動プロセスは「2つの必須条件」を厳守し、原子力問題に対しても「3つの原則」を満たす必要があると述べた。台湾電力には最も厳じる態度で関係する作業を行い、核の安全が国際基準に合致することを確保するよう求める。後には外国の専門機関による技術的な同業者審査を受け、原子力安全委員会の査定結果に基づいて処理を行わなければならず、さらに社会的コンセンサスが必要とされる。
